空分項目建設中透平壓縮機組制造進度與安裝質量控制
- 期刊名字:有色冶金節能
- 文件大小:
- 論文作者:吳魏國,翟艷飛
- 作者單位:河南豫光金鉛股份有限公司
- 更新時間:2020-03-23
- 下載次數:次

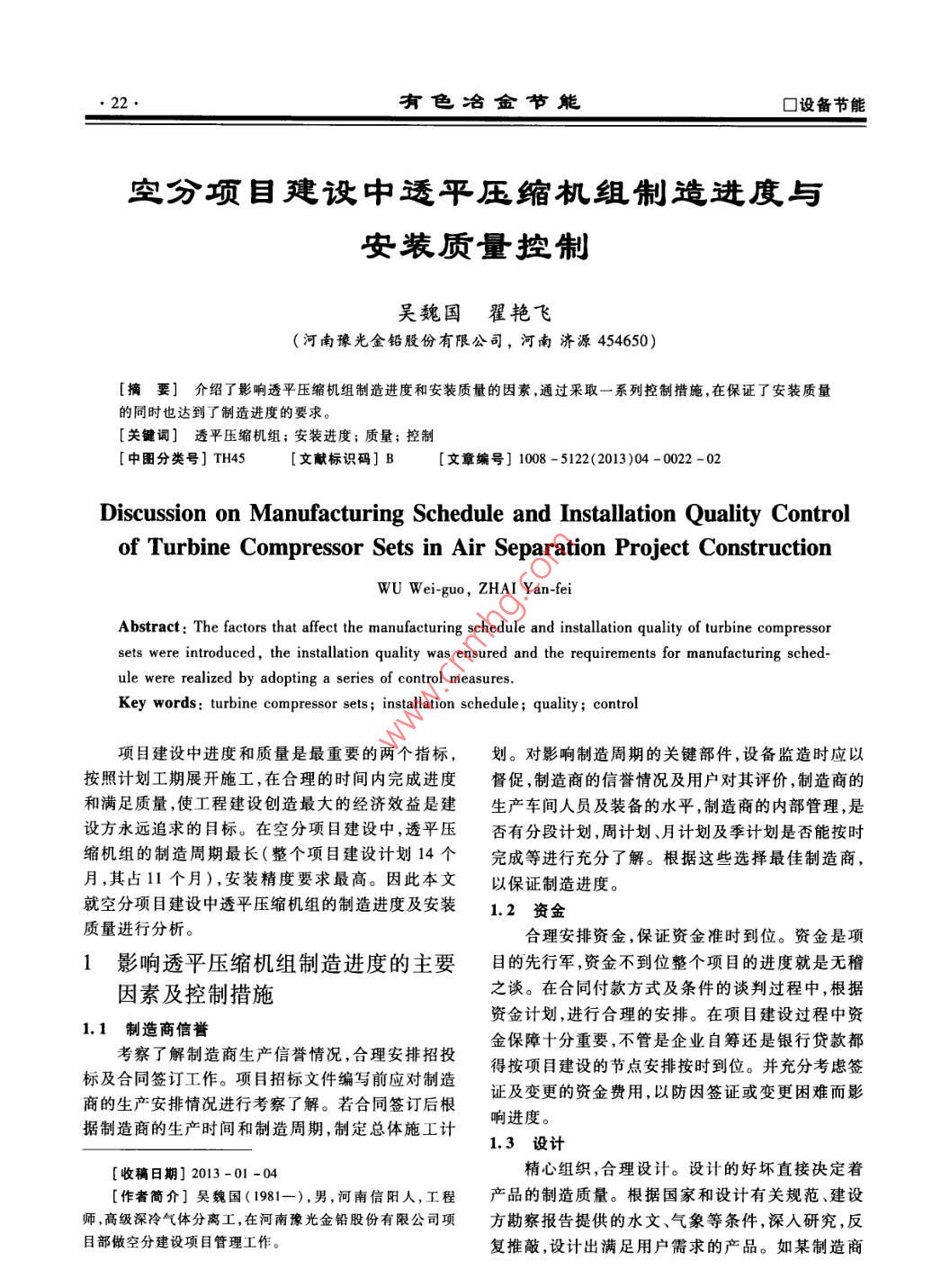

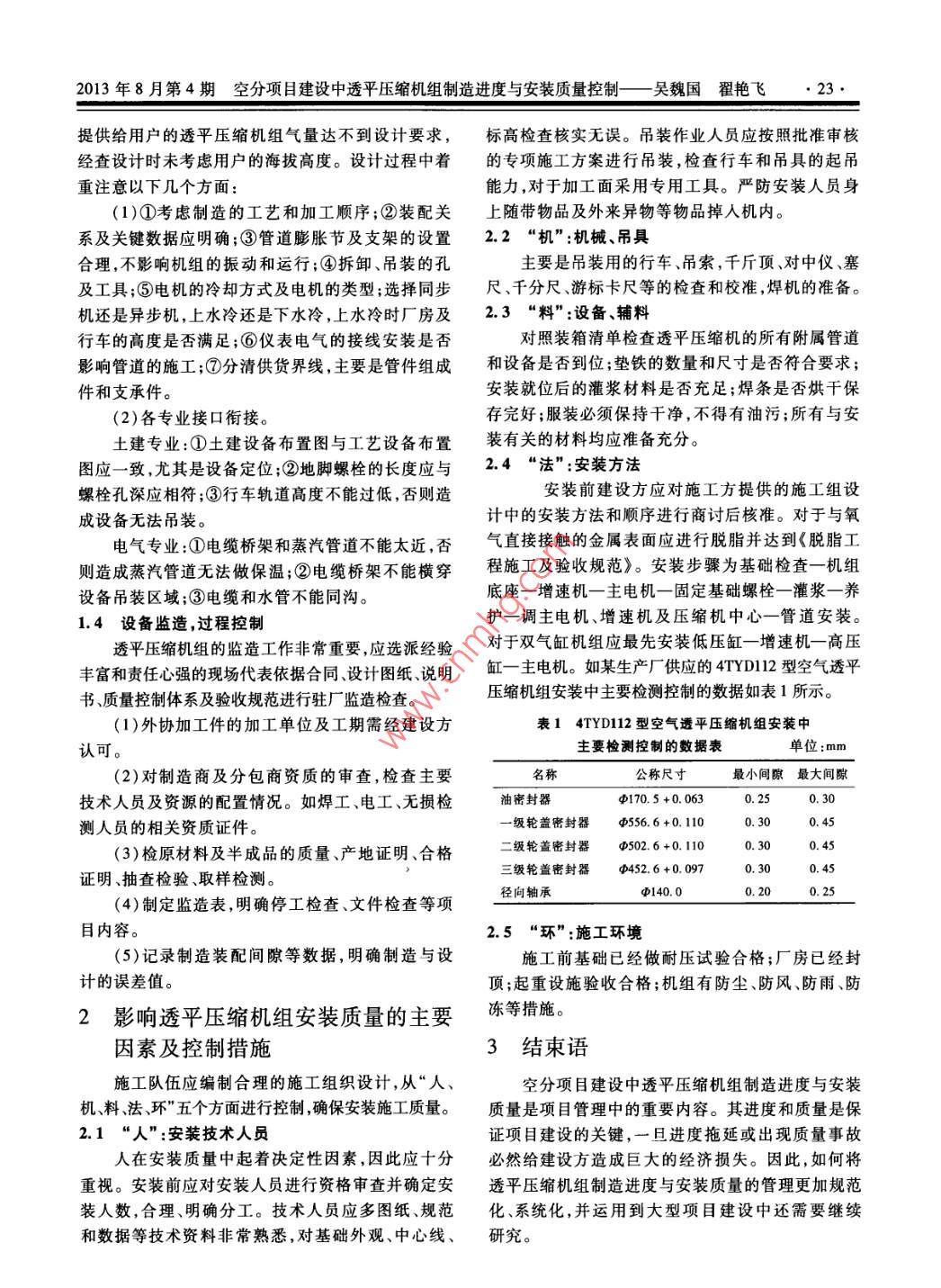

22有色冶金節能口設備節能空分項目建設中透平壓縮機組制造進度與安裝質量控制吳魏國翟艷飛(河南豫光金鉛股份有限公司,河南濟源454650)[摘要]介紹了影響透平壓縮機組制造進度和安裝質量的因素,通過采取一系列控制措施,在保證了安裝質量的同時也達到了制造進度的要求。[關鍵詞]透平壓縮機組;安裝進度;質量;控制[中圖分類號]TH45[文獻標識碼]B[文章編號]1008-5122(2013)04-0022-02Discussion on Manufacturing Schedule and Installation Quality Controlof Turbine Compressor Sets in Air Separation Project ConstructionWU Wei-guo, ZHAI Yan-feiAbstract: The factors that affect the manufacturing schedule and installation quality of turbine compressorsets were introduced, the installation quality was ensured and the requirements for manufacturing sched-ule were realized by adopting a series of control measuresKey words: turbine compressor sets; installation schedule; quality; control項目建設中進度和質量是最重要的兩個指標,劃。對影響制造周期的關鍵部件,設備監造時應以按照計劃工期展開施工,在合理的時間內完成進度督促,制造商的信譽情況及用戶對其評價,制造商的和滿足質量,使工程建設創造最大的經濟效益是建生產車間人員及裝備的水平,制造商的內部管理,是設方永遠追求的目標。在空分項目建設中,透平壓否有分段計劃,周計劃月計劃及季計劃是否能按時縮機組的制造周期最長(整個項目建設計劃14個完成等進行充分了解。根據這些選擇最佳制造商,月,其占11個月),安裝精度要求最高。因此本文以保證制造進度。就空分項目建設中透平壓縮機組的制造進度及安裝1.2資金質量進行分析。合理安排資金,保證資金準時到位。資金是項1影響透平壓縮機組制造進度的主要目的先行軍資金不到位整個項目的進度就是無稽因素及控制措施之談。在合同付款方式及條件的談判過程中,根據資金計劃,進行合理的安排。在項目建設過程中資1.1制造商信譽考察了解制造商生產信譽情況,合理安排招投金保障十分重要,不管是企業自籌還是銀行貸款都標及合同簽訂工作。項目招標文件編寫前應對制造得按項目建設的節點安排按時到位。并充分考慮簽商的生產安排情況進行考察了解。若合同簽訂后根證及變更的資金費用,以防因簽證或變更困難而影據制造商的生產時間和制造周期,制定總體施工計啊進度。1.3設計[收稿日期]2013-01-04精心組織,合理設計。設計的好壞直接決定著[作者簡介]吳魏國(1981-),男,河南信陽人,工程產品的制造質量。根據國家和設計有關規范、建設師,高級深冷氣體分離工,在河南豫光金鉛股份有限公司項方勘察報告提供的水文、氣象等條件,深入研究,反目部做空分建設項目管理工作。復推敲,設計出滿足用戶需求的產品。如某制造商2013年8月第4期空分項目建設中透平壓縮機組制造進度與安裝質量控制——吳魏國翟艷飛23提供給用戶的透平壓縮機組氣量達不到設計要求,標高檢查核實無誤。吊裝作業人員應按照批準審核經查設計時未考慮用戶的海拔高度。設計過程中著的專項施工方案進行吊裝,檢查行車和吊具的起吊重注意以下幾個方面能力,對于加工面采用專用工具。嚴防安裝人員身(1)①考慮制造的工藝和加工順序;②裝配關上隨帶物品及外來異物等物品掉人機內。系及關鍵數據應明確;③管道膨脹節及支架的設置2.2“機”:機械、吊具合理,不影響機組的振動和運行;④拆卸、吊裝的孔主要是吊裝用的行車、吊索,千斤頂、對中儀、塞及工具;⑤電機的冷卻方式及電機的類型;選擇同步尺、千分尺、游標卡尺等的檢查和校準,焊機的準備。機還是異步機,上水冷還是下水冷,上水冷時廠房及2.3“料”:設備輔料行車的高度是否滿足;⑥儀表電氣的接線安裝是否對照裝箱清單檢查透平壓縮機的所有附屬管道影響管道的施工;⑦分清供貨界線,主要是管件組成和設備是否到位;墊鐵的數量和尺寸是否符合要求;件和支承件。安裝就位后的灌漿材料是否充足;焊條是否烘干保(2)各專業接口銜接。存完好;服裝必須保持干凈,不得有油污;所有與安土建專業:①土建設備布置圖與工藝設備布置裝有關的材料均應準備充分。圖應一致,尤其是設備定位;②地腳螺栓的長度應與2.4“法”:安裝方法螺栓孔深應相符;③行車軌道高度不能過低,否則造安裝前建設方應對施工方提供的施工組設成設備無法吊裝。計中的安裝方法和順序進行商討后核準。對于與氧電氣專業:①電纜橋架和蒸汽管道不能太近,否氣直接接觸的金屬表面應進行脫脂并達到《脫脂工則造成蒸汽管道無法做保溫;②電纜橋架不能橫穿程施工及驗收規范》。安裝步驟為基礎檢査一機組設備吊裝區域;③電纜和水管不能同溝。底座一增速機一主電機一固定基礎螺栓一灌漿一養1.4設備監造,過程控制護一調主電機、增速機及壓縮機中心一管道安裝。透平壓縮機組的監造工作非常重要,應選派經驗對于雙氣缸機組應最先安裝低壓缸一增速機一高壓豐富和責任心強的現場代表依據合同設計圖紙說明缸一主電機。如某生產廠供應的4D1型空氣透平書、質量控制體系及驗收規范進行駐廠監造檢查。壓縮機組安裝中主要檢測控制的數據如表1所示。(1)外協加工件的加工單位及工期需經建設方表14TYD112型空氣透平壓縮機組安裝中認可。主要檢測控制的數據表單位:mm(2)對制造商及分包商資質的審查,檢查主要名稱公稱尺寸最小間隙最大間隙技術人員及資源的配置情況。如焊工、電工、無損檢油密封器φ170.5+0.063測人員的相關資質證件。一級輪蓋密封器φ556.6+0.1100(3)檢原材料及半成品的質量、產地證明、合格二級輪蓋密封器502.6+0.1100.300.45證明、抽查檢驗、取樣檢測。三級輪蓋密封器◆452.6+0.0970.300.45徑向軸承Φ140.00.25(4)制定監造表,明確停工檢查、文件檢查等項目內容。2.5“環”:施工環境(5)記錄制造裝配間隙等數據,明確制造與設施工前基礎已經做耐壓試驗合格;廠房已經封計的誤差值。頂;起重設施驗收合格;機組有防塵、防風、防雨、防2影響透平壓縮機組安裝質量的主要凍等措施因素及控制措施3結束語施工隊伍應編制合理的施工組織設計,從“人空分項目建設中透平壓縮機組制造進度與安裝機、料、法、環”五個方面進行控制確保安裝施工質量。質量是項目管理中的重要內容。其進度和質量是保2.1“人”:安裝技術人員證項目建設的關鍵,一旦進度拖延或出現質量事故人在安裝質量中起著決定性因素,因此應十分必然給建設方造成巨大的經濟損失。因此,如何將重視。安裝前應對安裝人員進行資格審查并確定安透平壓縮機組制造進度與安裝質量的管理更加規范裝人數,合理、明確分工。技術人員應多圖紙、規范化、系統化,并運用到大型項目建設中還需要繼續和數據等技術資料非常熟悉,對基礎外觀、中心線、研究
-
C4烯烴制丙烯催化劑 2020-03-23
-
煤基聚乙醇酸技術進展 2020-03-23
-
生物質能的應用工程 2020-03-23
-
我國甲醇工業現狀 2020-03-23
-
JB/T 11699-2013 高處作業吊籃安裝、拆卸、使用技術規程 2020-03-23
-
石油化工設備腐蝕與防護參考書十本免費下載,絕版珍藏 2020-03-23
-
四噴嘴水煤漿氣化爐工業應用情況簡介 2020-03-23
-
Lurgi和ICI低壓甲醇合成工藝比較 2020-03-23
-
甲醇制芳烴研究進展 2020-03-23
-
精甲醇及MTO級甲醇精餾工藝技術進展 2020-03-23
